Chỉ hơn 1 tháng nữa, siêu dự án nhiệt điện 42.000 tỷ của EVN chính thức phát điện thương mại

Nhà máy nhiệt điện này sẽ phát điện thương mại tổ máy số 1 vào tháng 7 tới đây.

Dự án Nhà máy Nhiệt điện Quảng Trạch I tại Quảng Trị do Tập đoàn Điện lực Việt Nam làm chủ đầu tư, Ban Quản lý dự án Điện 2 (EVNPMB2) trực tiếp quản lý điều hành, đang bước vào giai đoạn nước rút sau hơn 3 năm triển khai, tiến gần thời điểm phát điện thương mại và hòa lưới điện quốc gia.

Với tổng mức đầu tư hơn 41.130 tỷ đồng, đây là một trong những dự án nguồn điện quy mô lớn, giữ vai trò quan trọng trong bảo đảm an ninh năng lượng cho khu vực miền Trung cũng như hệ thống điện quốc gia.

Nhà máy được xây dựng trên diện tích khoảng 48,6ha, gồm 2 tổ máy nhiệt điện than với tổng công suất 1.400MW. Dự án được khởi công ngày 23/12/2022.

Chỉ hơn 1 tháng nữa, siêu dự án nhiệt điện 42.000 tỷ của EVN chính thức phát điện thương mại- Ảnh 1.

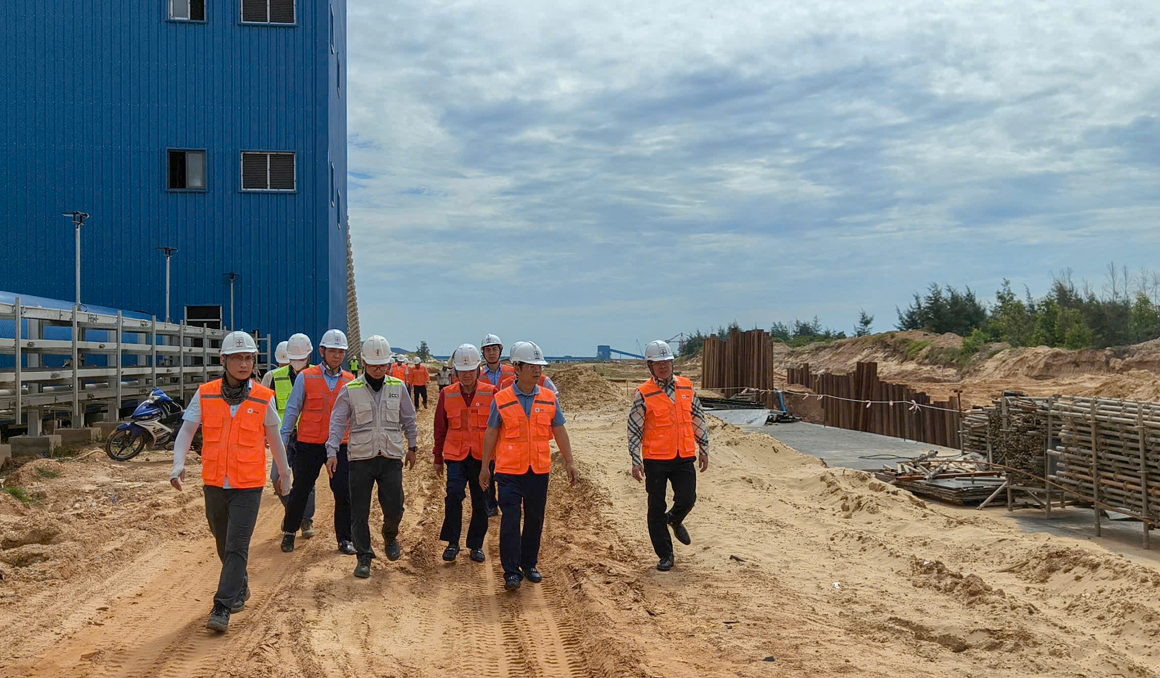

Phó Tổng Giám đốc EVN Nguyễn Tài Anh đi kiểm tra công trường Dự án Nhà máy Nhiệt điện Quảng Trạch 1 ngày 15/5 vừa qua. Ảnh: EVN

Theo báo cáo mới nhất của Ban Quản lý dự án Điện 2, đến nay tiến độ tổng thể của dự án đã đạt hơn 99%. Các hạng mục thiết kế, mua sắm thiết bị, thi công và lắp đặt cơ bản hoàn thành, hiện tập trung vào công tác chạy thử và hoàn thiện cuối cùng trước khi đưa nhà máy vào vận hành thương mại.

Đối với tổ máy số 1, dự án đã hoàn thành hàng loạt mốc kỹ thuật quan trọng như thử áp lò hơi, đốt dầu lần đầu, thông thổi hơi và hòa lưới đồng bộ. Đặc biệt, ngày 6/5/2026, tổ máy đã thực hiện thành công việc đốt than lần đầu và đang tiếp tục các bước chạy thử để hướng tới mục tiêu phát điện thương mại vào tháng 7/2026.

Trong khi đó, các hạng mục phục vụ chạy thử tổ máy số 2 cũng đang được triển khai đồng bộ. Nhà thầu dự kiến thực hiện đốt lò lần đầu vào cuối tháng 5/2026 và đưa tổ máy số 2 vào vận hành thương mại trong tháng 10/2026.

Chỉ hơn 1 tháng nữa, siêu dự án nhiệt điện 42.000 tỷ của EVN chính thức phát điện thương mại- Ảnh 2.

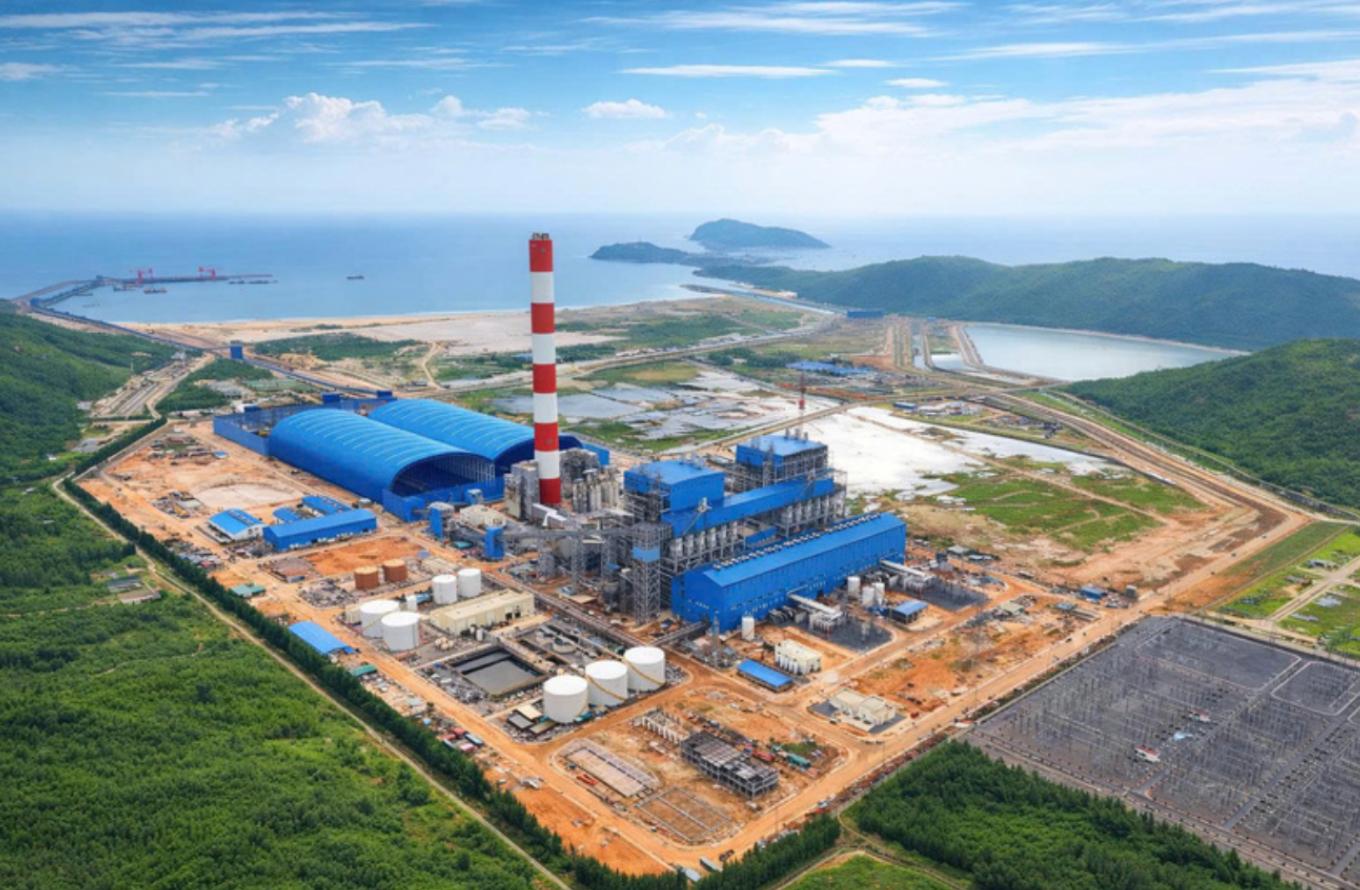

Dự án Nhà máy Nhiệt điện Quảng Trạch I thuộc Trung tâm Điện lực Quảng Trạch. Ảnh: EVNPMB2

Song song với tiến độ thi công nhà máy, hệ thống cảng nhập than và hạ tầng dùng chung của Trung tâm Điện lực Quảng Trạch cũng cơ bản hoàn thiện. Hệ thống bốc dỡ than, băng tải than cùng nhiều hạng mục phụ trợ đang được chạy thử để kiểm tra hiệu suất trước khi bàn giao vận hành.

Chỉ hơn 1 tháng nữa, siêu dự án nhiệt điện 42.000 tỷ của EVN chính thức phát điện thương mại- Ảnh 3.

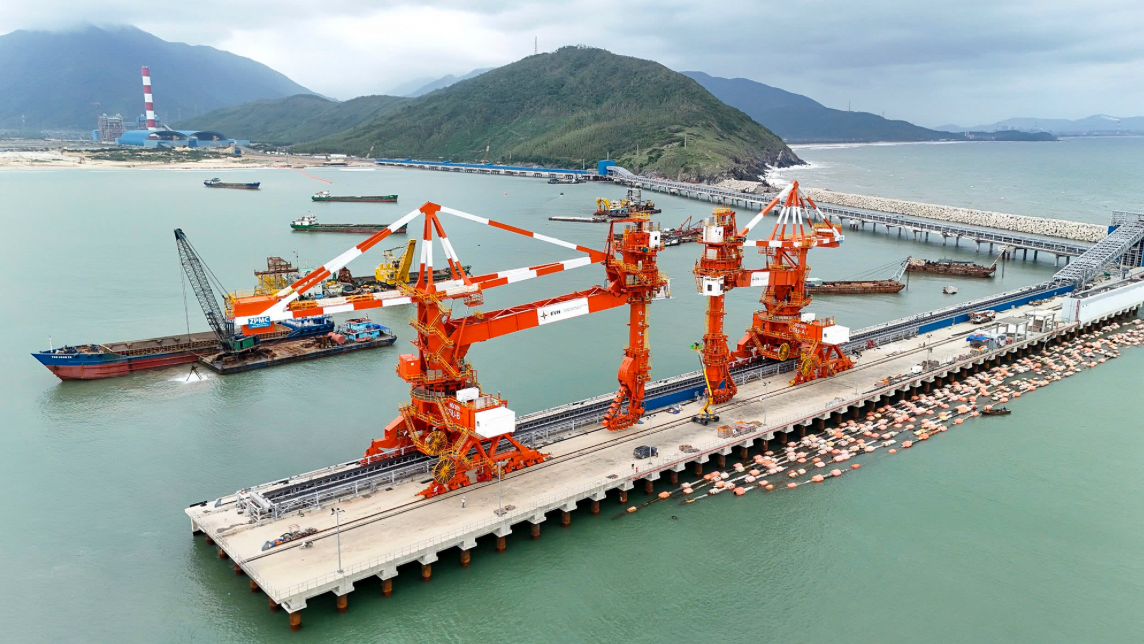

Hệ thống cảng nhập than và hạ tầng dùng chung của Trung tâm Điện lực Quảng Trạch. Ảnh: Thành Trung

Đáng chú ý, công tác nạo vét luồng cảng hiện đã đạt trên 86% khối lượng. EVNPMB2 đang hoàn thiện các thủ tục công bố thông báo hàng hải nhằm đáp ứng khả năng tiếp nhận tàu trọng tải tới 70.000 tấn phục vụ nhập than cho nhà máy.

Đối với công tác chạy thử và nghiệm thu, EVNPMB2, đơn vị tư vấn PECC1, Nhà máy Nhiệt điện Quảng Trạch cùng nhà thầu EPC đã phối hợp với Công ty TNHH MTV Vận hành Hệ thống điện và Thị trường điện Quốc gia để xây dựng kế hoạch thử nghiệm phù hợp, bảo đảm không ảnh hưởng đến vận hành chung của hệ thống điện quốc gia.

Cùng với tiến độ thi công, công tác an toàn lao động và bảo vệ môi trường tiếp tục được kiểm soát chặt chẽ. Đến nay, dự án đã ghi nhận hơn 23 triệu giờ làm việc an toàn, không để xảy ra tai nạn nghiêm trọng hay sự cố môi trường.

Dự án Nhà máy Nhiệt điện Quảng Trạch I là một trong những công trình nguồn điện trọng điểm thuộc quy hoạch điện quốc gia, góp phần tăng cường năng lực cung ứng điện cho hệ thống, đặc biệt trong các giai đoạn cao điểm phụ tải và mùa nắng nóng.

Khi đi vào vận hành đầy đủ, nhà máy với tổng công suất 1.403MW được kỳ vọng sẽ bổ sung nguồn điện quan trọng cho khu vực miền Trung và cả nước, đồng thời góp phần hiện thực hóa định hướng phát triển trung tâm năng lượng theo hướng xanh, sạch và bền vững.

Quang Anh - nguoiquansat.vn
