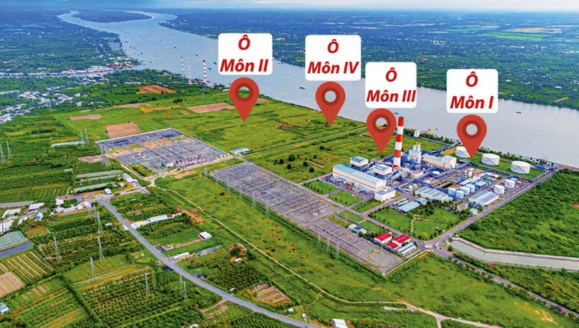

Chuỗi dự án khí – điện Lô B – Ô Môn, một trong những dự án năng lượng lớn nhất cả nước.
Văn phòng Chính phủ vừa ban hành thông báo kết luận của Phó Thủ tướng Chính phủ Bùi Thanh Sơn tại buổi làm việc, kiểm tra các dự án thuộc Chuỗi Dự án Trung tâm Điện lực Ô Môn – Lô B.
Dự án Đường ống khí Lô B – Ô Môn có tổng mức đầu tư khoảng 1,27 tỷ USD để đưa khí đưa khí từ Lô B&48/95 và 52/97 (gọi tắt là Lô B) về Trung tâm điện lực Ô Môn.
Chuỗi dự án khí – điện Lô B – Ô Môn, một trong những dự án năng lượng lớn nhất cả nước, đang được Chính phủ yêu cầu đẩy nhanh tiến độ nhằm bảo đảm an ninh năng lượng và thực hiện đúng Điều chỉnh Quy hoạch điện VIII.
Theo kết luận của Phó Thủ tướng Bùi Thanh Sơn, 4 nhà máy nhiệt điện sử dụng khí Lô B – Ô Môn gồm: Ô Môn I (660MW), Ô Môn II, III và IV (mỗi nhà máy 1.050MW) đều thuộc nhóm công trình quan trọng quốc gia. Việc triển khai phải đáp ứng đồng thời ba yêu cầu: Đúng tiến độ quy hoạch, không để gián đoạn cung ứng điện và áp dụng công nghệ hiện đại, thân thiện môi trường.
Ở góc độ triển khai, Phó Thủ tướng đánh giá cao vai trò của Tập đoàn Điện lực Việt Nam (EVN) và Tập đoàn Công nghiệp-Năng lượng quốc gia Việt Nam (Petrovietnam - PVN) trong việc phối hợp chuẩn bị đầu tư, hoàn thiện thủ tục và bám sát tiến độ, đặc biệt với dự án chuyển đổi nhiên liệu Nhà máy Ô Môn I và khởi công Ô Môn IV.

Về nhiệm vụ cụ thể, Chính phủ yêu cầu:
- Đưa Nhà máy nhiệt điện Ô Môn I vận hành bằng khí Lô B trong năm 2027, với dòng khí đầu tiên dự kiến vào quý III/2027.
- Nhà máy nhiệt điện Ô Môn IV phải hoàn thành và đưa vào sử dụng trước năm 2028.
- Đối với Nhà máy nhiệt điện Ô Môn III – dự án có sử dụng vốn ODA – Bộ Công Thương và PVN được giao làm việc với phía Nhật Bản để tháo gỡ vướng mắc, phấn đấu rút ngắn thời gian hoàn thành.
- Riêng Nhà máy nhiệt điện Ô Môn II, Phó Thủ tướng nhấn mạnh không được để chậm tiến độ. Các cơ chế chính sách cho dự án nhiệt điện khí sử dụng nguồn khí trong nước đã đầy đủ, do đó EVN, PVN và chủ đầu tư phải chủ động đàm phán các hợp đồng mua bán khí, mua bán điện theo đúng quy định pháp luật, bảo đảm tiến độ tổng thể của chuỗi dự án.
Ở khâu hạ tầng trung nguồn, UBND TP. Cần Thơ và tỉnh An Giang được yêu cầu hoàn tất bàn giao mặt bằng tuyến ống dẫn khí trong quý I/2026, bảo đảm đồng bộ giữa khai thác khí thượng nguồn và tiêu thụ tại các nhà máy điện.
Với chuỗi dự án Lô B – Ô Môn, Chính phủ khẳng định ưu tiên tiến độ, kỷ luật triển khai và trách nhiệm của các doanh nghiệp chủ chốt, coi đây là trụ cột quan trọng cho an ninh năng lượng quốc gia giai đoạn sau năm 2027.
Thủy Trúc - nguoiquansat.vn
