Chủ tịch Trịnh Văn Tuấn bị khởi tố, PC1 'xoay xở' ra sao với loạt dự án nghìn tỷ?

Trong bối cảnh doanh nghiệp đối diện rủi ro từ biến động nhân sự cấp cao, PC1 vẫn đang đẩy mạnh triển khai hàng loạt dự án nghìn tỷ.

Theo báo cáo tài chính quý I/2026 vừa công bố, CTCP Tập đoàn PC1 (HoSE: PC1) ghi nhận khoản xây dựng cơ bản dở dang đạt 1.688 tỷ đồng, tăng 47% so với đầu năm.

2026-05-20 09 14 55

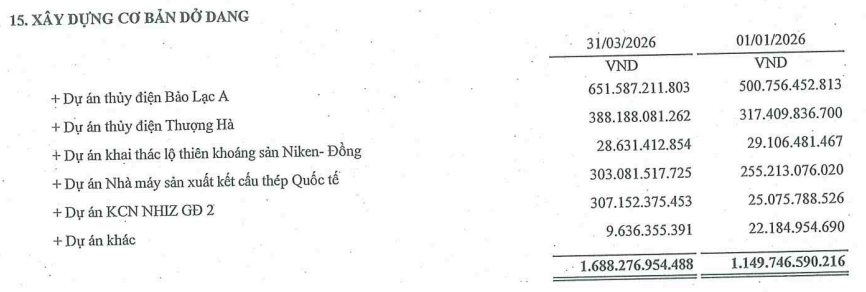

Khoản mục xây dựng cơ bản dở dang của PC1 tính đến cuối quý I/2026

Cụ thể, khoản mục này của PC1 chủ yếu tập trung tại một số dự án trọng điểm. Trong đó, dự án thủy điện Bảo Lạc A ghi nhận giá trị lớn nhất với 651,6 tỷ đồng, tăng khoảng 30% so với đầu năm.

Theo thông tin cập nhật mới đây, PC1 cho biết phần xây dựng của dự án đã hoàn thành khoảng 95% khối lượng. Các hạng mục chính được triển khai đồng bộ, bảo đảm tiến độ, chất lượng và an toàn thi công. Ở hạng mục thiết bị, dự án đã hoàn tất lắp đặt rotor tổ máy 1 và 2. Ngày 17/5/2026, công tác hạ rotor tổ máy 2 đã được thực hiện thành công, tạo nền tảng cho mục tiêu đưa nhà máy vào vận hành trong năm 2026.

Chi phí xây dựng cơ bản dở dang của dự án thủy điện Thượng Hà cũng tăng 22%, lên 388,2 tỷ đồng. Công trình được khởi công từ tháng 11/2024, với tổng mức đầu tư hơn 524 tỷ đồng, công suất thiết kế 13 MW, sản lượng điện trung bình đạt 44,375 triệu kWh/năm.

Tính đến đầu tháng 4/2026, các hạng mục chính của dự án đạt khoảng 85% tiến độ, trong đó phần xây dựng đạt 95% và phần lắp máy đạt 80%. Dự án dự kiến phát điện tổ máy 1 vào cuối tháng 5/2026 và tổ máy 2 vào tháng 7/2026, sớm hơn so với tiến độ theo Quyết định điều chỉnh chủ trương đầu tư số 1066/QĐ-UBND ngày 23/8/2024 của UBND tỉnh (quý IV/2026).

Ở mảng khai khoáng, dự án khai thác lộ thiên khoáng sản Niken – Đồng ghi nhận giá trị 28,6 tỷ đồng, gần như đi ngang so với đầu năm. Trong khi đó, dự án Nhà máy sản xuất kết cấu thép Quốc tế đạt 303,1 tỷ đồng, tăng 19%.

Liên quan đến dự án thép, đầu tháng 4/2026, UBND tỉnh Thái Nguyên đã phê duyệt kết quả thẩm định báo cáo đánh giá tác động môi trường của dự án tại CCN Tân Phú 1, phường Trung Thành, tỉnh Thái Nguyên.

Dự án có tổng mức đầu tư 750 tỷ đồng, diện tích 100.000m2, được chia làm 2 giai đoạn. Giai đoạn 1 tập trung đầu tư hạ tầng nhà máy và một phần nhà xưởng, thiết bị sản xuất phục vụ sản phẩm cột thanh cái ống. Thời gian triển khai từ tháng 5/2025 đến tháng 6/2026, dự kiến đi vào vận hành từ quý III/2026 với công suất 40.000 tấn/năm.

Giai đoạn 2 dự kiến triển khai từ tháng 6/2029, sau khi giai đoạn 1 vận hành khoảng 3 năm, và hoàn thành vào quý III/2030. Khi hoàn tất, tổng công suất chế tạo cột thép các loại dự kiến đạt 100.000 tấn/năm.

Đáng chú ý, dự án Khu công nghiệp NHIZ giai đoạn 2 ghi nhận mức tăng gấp 12 lần, lên 307,2 tỷ đồng, cho thấy tiến độ triển khai được đẩy nhanh trong kỳ. Cuối năm 2025, dự án này đã được khởi công, là giai đoạn mở rộng tiếp nối thành công của Khu công nghiệp Nhật Bản – Hải Phòng (NHIZ I) – khu công nghiệp có vốn đầu tư nước ngoài đầu tiên tại Việt Nam.

Khu công nghiệp NHIZ II có quy mô 197,16ha, tổng vốn đầu tư 170 triệu USD (tương đương khoảng 4.400 tỷ đồng) và thời gian thực hiện không quá 24 tháng. Dự án dự kiến bắt đầu đóng góp doanh thu cho PC1 từ năm 2028.

Ngày 15/5, PC1 nhận được công văn của Cơ quan Cảnh sát điều tra Bộ Công an liên quan đến việc cung cấp thông tin phục vụ xử lý hành vi vi phạm pháp luật của một số cá nhân tại doanh nghiệp.

Theo đó, Bộ Công an đã khởi tố, bắt tạm giam 7 lãnh đạo cấp cao của PC1 gồm: Ông Trịnh Văn Tuấn – Chủ tịch HĐQT; ông Vũ Ánh Dương – Ủy viên HĐQT, Tổng Giám đốc; các Phó Tổng Giám đốc gồm ông Võ Hồng Quang, ông Nguyễn Minh Đệ, ông Trịnh Ngọc Anh, ông Đặng Quốc Thử và bà Trần Thị Minh Việt – Kế toán trưởng.

Các cá nhân trên bị khởi tố chủ yếu với các cáo buộc liên quan đến hành vi “vi phạm quy định về kế toán gây hậu quả nghiêm trọng” và “tham ô tài sản”.

Thu Huyền - nguoiquansat.vn

Theo Kiến thức Đầu tư
