Dự án LNG gần 59.400 tỷ đồng của PV Power (POW) vướng 'nút thắt', Nghệ An vào cuộc xử lý

Quá trình triển khai dự án điện khí LNG Quỳnh Lập đang đối mặt nhiều vướng mắc về GPMB, lãnh đạo tỉnh Nghệ An yêu cầu các đơn vị liên quan khẩn trương rà soát, xử lý để đảm bảo tiến độ triển khai.

Ngày 20/3/2026, Phó Chủ tịch UBND tỉnh Nghệ An Phùng Thành Vinh đã trực tiếp kiểm tra hiện trường công tác giải phóng mặt bằng phục vụ dự án Nhà máy điện khí LNG Quỳnh Lập.

Phó Chủ tịch UBND tỉnh Phùng Thành Vinh kiểm tra hiện trường công tác giải phóng mặt bằng triển khai dự án Nhà máy nhiệt điện LNG Quỳnh Lập
Phó Chủ tịch UBND tỉnh Phùng Thành Vinh kiểm tra hiện trường công tác giải phóng mặt bằng triển khai dự án Nhà máy nhiệt điện LNG Quỳnh Lập

Dự án có tổng diện tích 476,14ha, trong đó diện tích đất khoảng 57,29ha và diện tích mặt nước 418,85ha. Theo báo cáo, khu vực thực hiện dự án có khoảng 38 hộ dân phải di dời, cùng hơn 20 trường hợp lấn chiếm, xây dựng trái phép đang sử dụng làm nhà ở. Ngoài ra, có 9 trường hợp kinh doanh nhà hàng ven biển trên diện tích đất do doanh nghiệp trồng rừng quản lý.

Về đất đai, dự án ảnh hưởng đến 32,03ha đất nông nghiệp và 20,71ha đất rừng sản xuất thuộc lâm bạ của doanh nghiệp trồng rừng. Bên cạnh đó, khoảng 230 ngôi mộ cần di dời, cùng 2,12ha đất sông, suối và đất chưa sử dụng do UBND phường quản lý.

Trước khối lượng công việc lớn và nhiều yếu tố phức tạp, lãnh đạo UBND tỉnh Nghệ An yêu cầu địa phương khẩn trương rà soát, đề xuất vị trí xây dựng khu tái định cư và khu di dời mồ mả, gửi Sở Xây dựng xem xét, tham mưu theo quy định. Đồng thời, cần tổ chức cắm mốc sơ bộ ranh giới dự án và khu vực dự kiến khởi công.

Để chuẩn bị cho dự án, Đảng ủy và UBND phường Tân Mai đã kiện toàn bộ máy chỉ đạo, thành lập tổ công tác rà soát hiện trạng từ đầu tháng 12/2025. Chính quyền địa phương cũng đã tổ chức đối thoại trực tiếp với người dân tại các khối Đồng Thanh, Đồng Minh, Tân Minh nhằm tạo sự đồng thuận, đồng thời thông báo dừng việc chôn cất trong khu vực quy hoạch.

Hiện tổ công tác được chia thành ba nhóm chuyên trách, tập trung thống kê hiện trạng đất đai, xác minh nguồn gốc tài sản và kịp thời ngăn chặn các hành vi xây dựng, trồng cây trái phép nhằm trục lợi chính sách.

Phó Chủ tịch UBND tỉnh Nghệ An cũng đề nghị liên danh chủ đầu tư chủ động phối hợp chặt chẽ với các sở, ngành và địa phương, đồng thời chuẩn bị đầy đủ nguồn lực để triển khai dự án đúng kế hoạch, bảo đảm tiến độ đề ra.

Trước đó, ngày 12/2/2026, UBND tỉnh Nghệ An đã ban hành Quyết định số 26/QĐ-UBND chấp thuận chủ trương đầu tư, đồng thời chấp thuận nhà đầu tư dự án Nhà máy điện khí LNG Quỳnh Lập với tổng vốn khoảng 59.372 tỷ đồng. Đây được xem là dự án có quy mô vốn đầu tư lớn nhất từ trước đến nay trên địa bàn tỉnh.

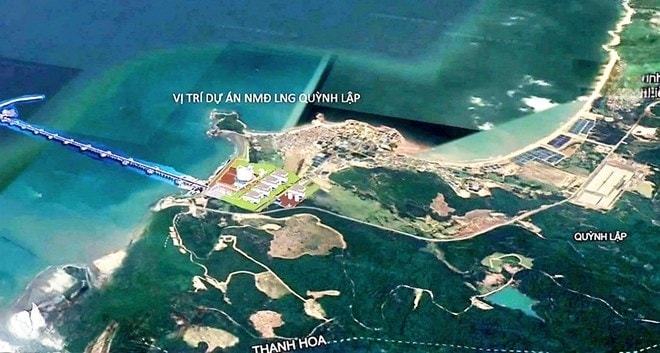

Nghệ An thành lập tổ công tác đẩy nhanh tiến độ dự án Nhà máy Nhiệt điện LNG Quỳnh Lập (Ảnh: Báo Lao động)
Nghệ An thành lập tổ công tác đẩy nhanh tiến độ dự án Nhà máy Nhiệt điện LNG Quỳnh Lập (Ảnh: Báo Lao động)

Nhà đầu tư thực hiện dự án là liên danh gồm Tổng Công ty Điện lực Dầu khí Việt Nam - CTCP (đứng đầu liên danh), Công ty TNHH Mía đường Nghệ An và SK Innovation Co., Ltd. (Hàn Quốc).

Nhà máy có công suất thiết kế 1.500 MW, gồm hai tổ máy tuabin khí chu trình hỗn hợp, mỗi tổ công suất 750 MW. Dự án còn bao gồm kho chứa LNG dung tích khoảng 250.000m3, hệ thống tái hóa khí, bến cảng chuyên dụng tiếp nhận tàu LNG trọng tải đến 150.000 tấn, cùng hệ thống hạ tầng kỹ thuật đồng bộ. Nhu cầu nhiên liệu cho nhà máy dự kiến khoảng 1,15 triệu tấn LNG nhập khẩu mỗi năm.

Thu Huyền - nguoiquansat.vn
