Gói thầu này có ý nghĩa then chốt trong việc hoàn thiện các hạng mục nhà máy chính sau thời gian dài 'đắp chiếu'.
Ban QLDA Long Phú 1 ký hợp đồng gói thầu T08 trị giá hơn 180 triệu USD
Ban Quản lý Dự án Điện lực Dầu khí Long Phú 1 vừa ký kết hợp đồng Gói thầu T08 thuộc Dự án Nhà máy Nhiệt điện Long Phú 1 với tổng giá trị hơn 180 triệu USD và hơn 3.341 tỷ đồng (tương đương tổng khoảng 7.700–7.800 tỷ đồng). Đây là một trong những gói thầu then chốt, tác động trực tiếp đến tiến độ và chất lượng toàn bộ dự án.
Gói thầu T08 bao gồm các hạng mục: Cung cấp thiết bị, xây dựng, lắp đặt, giám sát và phối hợp chạy thử nghiệm, nghiệm thu các hạng mục Nhà máy chính. Thời gian thực hiện hợp đồng là 660 ngày.
Nhà thầu thực hiện là liên danh do Tổng công ty Cổ phần Dịch vụ Kỹ thuật Dầu khí Việt Nam (PTSC – mã PVS) đứng đầu. Việc ký kết đánh dấu bước tiến quan trọng trong quá trình tái khởi động và tăng tốc dự án sau giai đoạn EPC trước đây bị gián đoạn.

Nhà máy Nhiệt điện Long Phú 1 là dự án nguồn điện trọng điểm quốc gia, gồm 2 tổ máy với tổng công suất 1.200MW. Tổng mức đầu tư khoảng 29.580 tỷ đồng, tương đương gần 1,6 tỷ USD.
Trước đó, dự án gặp nhiều vướng mắc khi tổng thầu EPC là OJSC Power Machines (Nga) chấm dứt hợp đồng do tác động của lệnh cấm vận. Theo thông báo từ năm 2019, bị cấm vận khiến việc mua tuabin – thiết bị cốt lõi của nhà máy – của PM không thể triển khai. Dự án rơi vào tình trạng đình trệ kéo dài.
Petrovietnam với quyết tâm đưa dự án về đích, đã tái khởi động trở lại với mục tiêu vận hành nhà máy trong năm 2027. Nhiều hạng mục quan trọng đang dần được hoàn thiện.

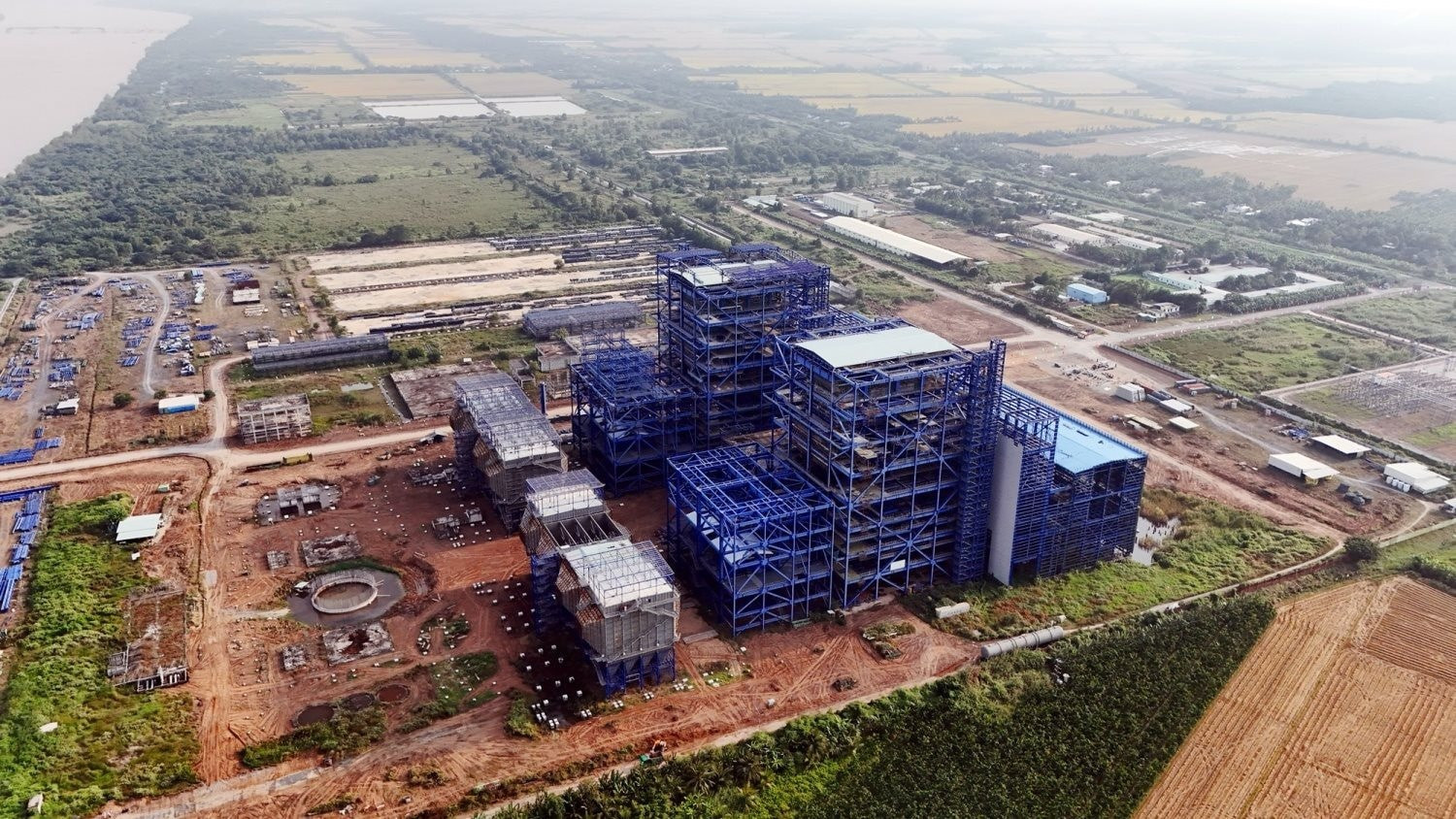

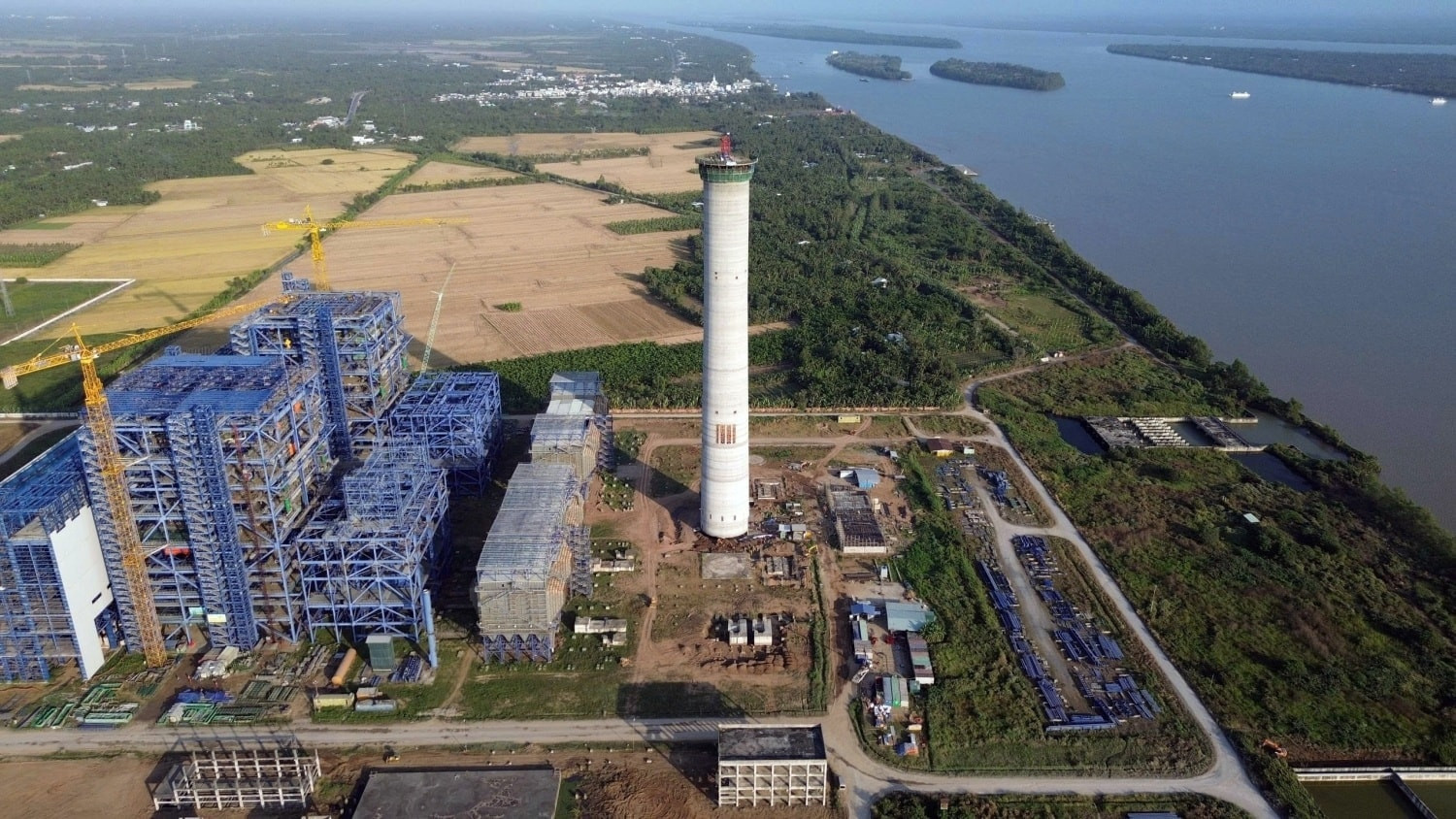

Theo Ban Quản lý dự án, đến nay đã ký kết 18/37 gói thầu, trong đó 8 gói đang được thi công. Lũy kế từ giai đoạn EPC trước, tổng tiến độ dự án đạt khoảng 46%. Một số hạng mục chính đang được đẩy nhanh, như lắp đặt lò hơi cho hai tổ máy đạt gần 60%, hạng mục bê tông ống khói hoàn thành sớm hơn kế hoạch 9 ngày.
Lãnh đạo Ban Quản lý dự án Long Phú 1 cho biết, Gói thầu T08 có ý nghĩa then chốt trong việc hoàn thiện các hạng mục nhà máy chính, qua đó ảnh hưởng trực tiếp đến mục tiêu đưa dự án về đích đúng tiến độ.
Về phía nhà thầu, đại diện PTSC cam kết huy động tối đa nguồn lực, tăng cường quản trị và kiểm soát rủi ro nhằm bảo đảm các yêu cầu về an toàn, chất lượng và tiến độ.
Với vai trò bổ sung nguồn điện quy mô lớn cho hệ thống điện quốc gia, việc triển khai Gói thầu T08 được xem là bước tăng tốc quan trọng để Long Phú 1 tiến gần hơn tới mục tiêu vận hành thương mại.
