EVN làm rõ thông tin 'sạt lở chân cột điện' tại đường dây 500kV Lào Cai - Vĩnh Yên

EVN cho biết phần đất bị xói lở là đất thừa phát sinh trong quá trình thi công trước đây nhưng chưa kịp thu dọn.

Gần đây, mạng xã hội cùng một số cơ quan báo chí xuất hiện thông tin phản ánh về hiện tượng “sạt lở chân cột điện” tại dự án đường dây 500kV Lào Cai - Vĩnh Yên. Liên quan tới vấn đề này, ngày 18/5, Ban Quản lý dự án Điện 1 (EVNPMB1) đã chính thức lên tiếng làm rõ.

Theo EVNPMB1, đơn vị được Tập đoàn Điện lực Việt Nam (EVN) giao làm đại diện chủ đầu tư thực hiện dự án đường dây 500kV Lào Cai - Vĩnh Yên. Công trình đã được khánh thành từ ngày 17/10/2025 và chính thức đưa vào vận hành từ ngày 2/4/2026.

Dù tuyến đường dây đã đáp ứng điều kiện vận hành, trên công trường hiện vẫn còn một số hạng mục tiếp tục được các nhà thầu triển khai như kè móng, thanh thải đất đá thừa...

EVNPMB1 cho biết đã thường xuyên đôn đốc các nhà thầu đẩy nhanh tiến độ. Tuy nhiên, việc hoàn thành các hạng mục còn lại vẫn bị ảnh hưởng bởi một số khó khăn khách quan từ phía nhà thầu. Ngoài ra, tại một số khu vực, người dân địa phương yêu cầu mức bồi thường cho đường phục vụ thi công cao hơn quy định, phần nào tác động tới tiến độ hoàn thiện dự án.

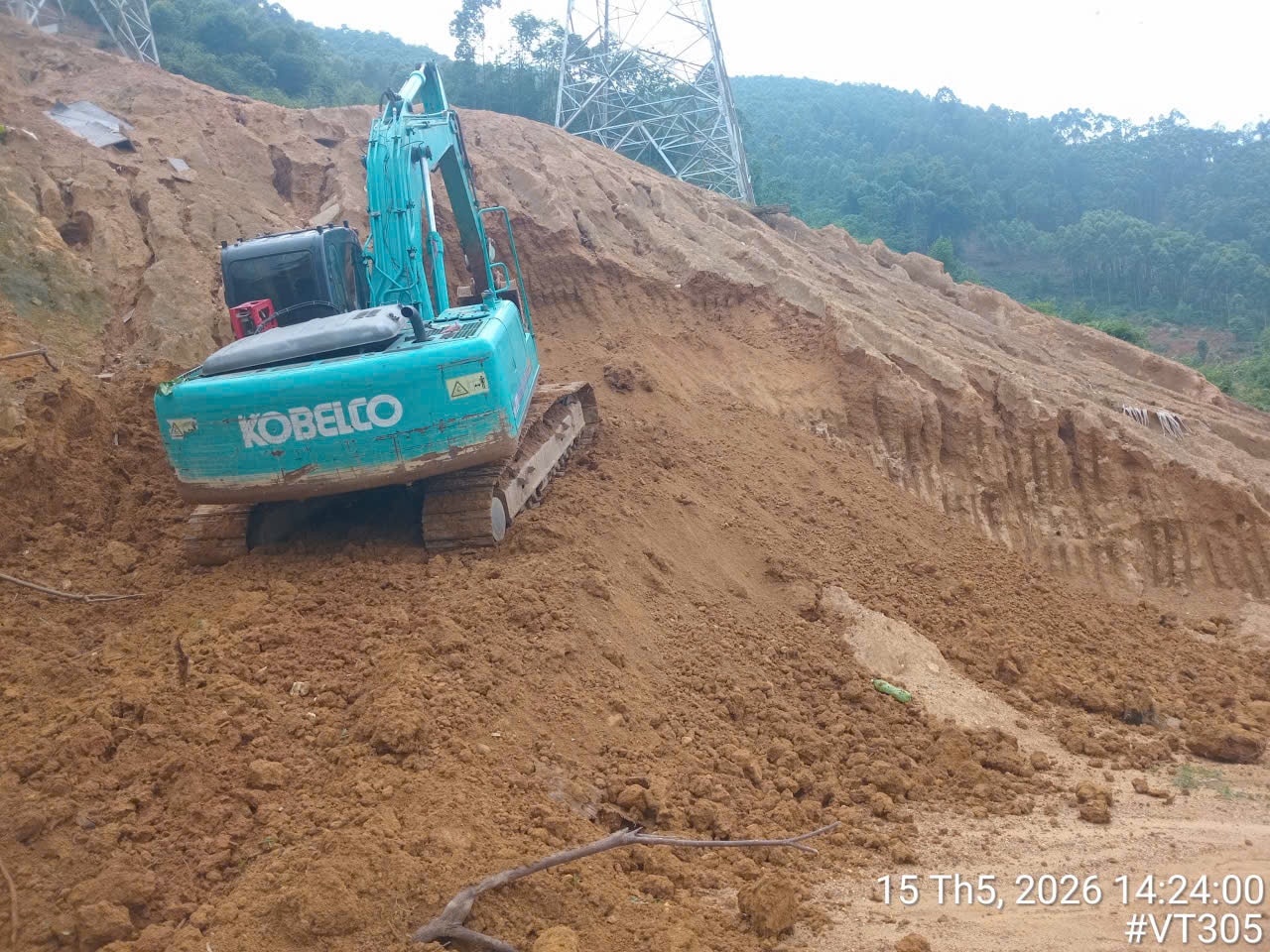

Nhà thầu triển khai xúc vận chuyển đất thừa ra khỏi vị trí móng cột 305 đưa về bãi thải, ngày 15/5

Do ảnh hưởng của mưa lớn, ngày 11/5/2026, tại vị trí cột điện số 305 của dự án đã xảy ra hiện tượng xói lở cục bộ ở một phần mái taluy.

Ngay sau khi tiếp nhận phản ánh từ người dân, EVNPMB1 đã yêu cầu nhà thầu có mặt tại hiện trường để kiểm tra, đánh giá tình hình.

Kết quả kiểm tra cho thấy phần đất bị xói lở là đất thừa phát sinh trong quá trình thi công trước đây nhưng chưa kịp thu dọn. Các hạng mục chính của công trình như móng cột, thân cột, dây dẫn và phụ kiện vẫn đảm bảo ổn định, đáp ứng yêu cầu vận hành an toàn.

EVNPMB1 cho biết đã yêu cầu nhà thầu khẩn trương triển khai nhiều biện pháp xử lý như xúc chuyển phần đất thừa ra khỏi khu vực móng cột 305 để đưa về bãi thải; thi công rãnh đỉnh cắt nước nhằm hạn chế nước mưa từ đỉnh núi chảy xuống mái taluy; đồng thời gia cố mái taluy và thi công kè móng để giảm thiểu nguy cơ xói lở trong thời gian tới.

Theo kế hoạch, các hạng mục khắc phục dự kiến hoàn thành trong khoảng 15 ngày nếu điều kiện thời tiết thuận lợi.

Bên cạnh đó, EVNPMB1 cũng đã làm việc với chính quyền địa phương và các nhà thầu để tháo gỡ các vướng mắc phát sinh, đồng thời rút kinh nghiệm trong công tác đảm bảo mỹ quan khu vực xung quanh công trình và thúc đẩy hoàn thiện các phần việc còn lại trên công trường.

Huy Hoàng - nguoiquansat.vn
